Aller au contenu

Réglementation

Déclaration préalable ou permis de construire : les seuils pour une extension

6 min de lectureRéglementation
Déclaration préalable ou permis de construire : les seuils pour une extension

Avant tout chiffrage d'extension, une question administrative précède la question technique : le projet relève-t-il d'une simple déclaration préalable, ou d'un permis de construire ? La réponse dépend de deux seuils de surface, et d'un troisième paramètre souvent oublié, le fait que le terrain soit ou non concerné par un plan local d'urbanisme.

Le principe général : deux seuils selon la zone

Hors zone urbaine couverte par un plan local d'urbanisme, une extension relève de la déclaration préalable de travaux tant que l'emprise au sol créée et la surface de plancher créée sont chacune inférieures ou égales à 20 m². En zone urbaine couverte par un PLU, ce seuil est porté à 40 m². Au-delà de ces seuils, le projet bascule dans le régime du permis de construire, avec un dossier plus complet à constituer.

Ce doublement du seuil en zone urbaine PLU n'est pas anecdotique : une extension de 35 m² relève d'une simple déclaration préalable dans une commune couverte par un PLU en zone urbaine, mais d'un permis de construire hors de cette zone. Le point de départ d'un projet d'extension consiste donc à identifier précisément dans quelle situation d'urbanisme se trouve le terrain, avant de se projeter sur une surface donnée.

Emprise au sol et surface de plancher : deux notions distinctes

Les deux seuils s'appliquent séparément à l'emprise au sol et à la surface de plancher créées. L'emprise au sol correspond à la projection verticale du bâtiment au sol, murs extérieurs compris. La surface de plancher se calcule à partir de la surface close et couverte, dont on retire notamment l'épaisseur des murs et certains espaces techniques. Ces deux valeurs ne coïncident pas toujours, en particulier dans le cas d'une extension à étage ou d'une extension partiellement ouverte, comme une véranda ou un préau.

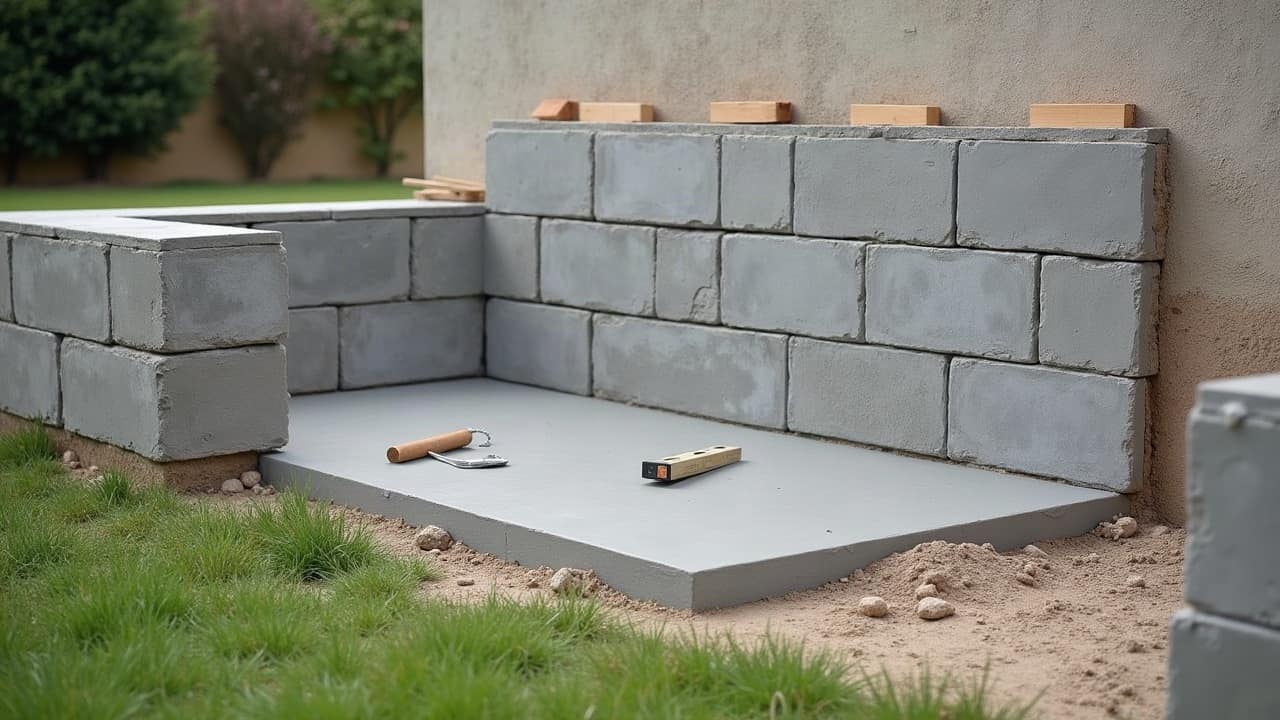

Rangs de parpaings alignés sur une dalle fraîchement coulée, coffrage bois encore visible sur les bords

Pour rester en déclaration préalable, les DEUX valeurs, emprise au sol et surface de plancher, doivent respecter le seuil retenu. Si l'une des deux le dépasse, même si l'autre reste en dessous, le projet bascule en permis de construire.

Le cas particulier de la transformation d'un espace existant

Une règle distincte s'ajoute à ces seuils de construction neuve : transformer plus de 5 m² d'un espace déjà clos et couvert en surface de plancher relève également de la déclaration préalable, même sans création de surface nouvelle au sens strict. C'est le cas typique d'un garage attenant transformé en pièce habitable, ou d'un cellier fermé reconverti en chambre. Ce type de projet, qui ne construit rien de nouveau au sol, reste malgré tout soumis à cette formalité dès lors que le seuil de 5 m² est franchi.

Ce qui reste à vérifier localement avant tout chiffrage

Ces seuils nationaux constituent le cadre général du code de l'urbanisme, mais ils s'articulent avec le document d'urbanisme propre à chaque commune du pays de Lorient. Un plan local d'urbanisme peut fixer des règles supplémentaires sur l'implantation, la hauteur ou l'aspect extérieur d'une extension, sans modifier les seuils de procédure eux-mêmes mais en encadrant ce que le projet peut concrètement prévoir. Cette vérification relève du service urbanisme de la commune ou de l'intercommunalité, pas d'une estimation générale valable pour tout le territoire.

Une démarche qui conditionne le calendrier du chantier

Le régime administratif retenu, déclaration préalable ou permis de construire, conditionne directement le délai avant le début des travaux : l'instruction d'une déclaration préalable est en règle générale plus rapide que celle d'un permis de construire, qui implique un dossier plus détaillé. Ce point mérite d'être intégré dès la phase de conception d'un projet d'extension ou d'agrandissement, au même titre que le seuil de recours à l'architecte, qui s'apprécie lui sur la surface totale du bâtiment après travaux et non sur la seule extension.

Un exemple qui illustre le basculement d'un régime à l'autre

Un projet d'extension de 32 m² en zone urbaine couverte par un PLU reste, à première vue, sous le seuil de 40 m² applicable à cette zone. Mais si le terrain se trouve en réalité hors de cette zone urbaine, au sens strict du document d'urbanisme, le seuil applicable retombe à 20 m², ce qui fait automatiquement basculer ce même projet dans le régime du permis de construire. La qualification exacte de la zone, urbaine ou non au sens du PLU, précède donc tout calcul de seuil, et ne se déduit jamais d'une impression générale sur le caractère urbain ou rural d'une commune.

Les pièces à joindre à une déclaration préalable

Une déclaration préalable, même simplifiée par rapport à un permis de construire, suppose de joindre un plan de situation du terrain, un plan de masse indiquant l'implantation du projet, une représentation de l'aspect extérieur de la construction après travaux, et une notice décrivant le terrain et présentant le projet. Un dossier incomplet, auquel il manquerait une de ces pièces, retarde l'instruction et repousse d'autant la date à laquelle le chantier peut légalement démarrer.

Le cas d'un refus ou d'une opposition de l'administration

Une déclaration préalable peut faire l'objet d'une opposition de l'administration dans le délai d'instruction, au même titre qu'un permis de construire peut être refusé. Cette opposition, motivée, porte en général sur un point précis de non-conformité au document d'urbanisme applicable : implantation, hauteur, aspect extérieur. Un projet refusé peut être redéposé après correction du point contesté, ce qui allonge le calendrier global mais ne clôt jamais définitivement la possibilité de réaliser le projet sous une forme ajustée.

Ce que change la nature exacte du projet dans le calcul

Le calcul de l'emprise au sol et de la surface de plancher dépend aussi de la forme précise du projet : une véranda partiellement vitrée, un préau ouvert sur un côté, ou une extension entièrement close ne se calculent pas nécessairement de la même façon selon les critères réglementaires applicables à chaque configuration. Ce point technique, propre à chaque projet, justifie de faire vérifier le calcul exact par un professionnel avant de conclure trop vite sur le régime applicable, en particulier pour un projet dont la surface se situe près d'un seuil.

L'affichage du panneau réglementaire, une étape à ne pas négliger

Une fois l'accord obtenu, déclaration préalable non contestée ou permis de construire accordé, un panneau réglementaire doit être affiché sur le terrain pendant toute la durée du chantier, visible depuis la voie publique. Cet affichage n'est pas une simple formalité décorative : il fait courir le délai de recours des tiers, et son absence ou son irrégularité peut, dans certaines situations, prolonger la période durant laquelle le projet reste juridiquement contestable. Un affichage correctement réalisé, photographié à date, protège le porteur de projet sur ce point précis.

Ne jamais engager un chantier avant l'accord de l'administration

Quel que soit le régime retenu, aucun chantier de maçonnerie ne devrait démarrer avant l'obtention de l'accord administratif correspondant, déclaration préalable non contestée ou permis de construire accordé. C'est une étape qui protège le porteur de projet autant qu'elle encadre le chantier : un doute sur les seuils applicables à une parcelle précise se lève auprès du service urbanisme compétent, avant le premier coup de pioche, pas après.

FAQ

Questions fréquentes

Le seuil de 20 m² ou de 40 m² s'applique-t-il à l'emprise au sol ou à la surface de plancher ?

Aux deux : le régime de déclaration préalable s'applique quand l'emprise au sol créée ET la surface de plancher créée sont chacune inférieures ou égales au seuil retenu. Si l'une des deux dépasse le seuil, le projet relève du permis de construire.

Comment savoir si un terrain est en zone urbaine couverte par un PLU ?

Cette information dépend du document d'urbanisme de la commune concernée et se vérifie auprès du service urbanisme de la mairie ou de l'intercommunalité compétente, jamais par une règle générale valable partout dans le pays de Lorient.

Transformer un garage en chambre sans agrandir la maison nécessite-t-il une démarche ?

Oui, dès que la transformation crée plus de 5 m² de surface de plancher à partir d'un espace clos et couvert déjà existant, comme un garage. Cette règle s'applique même sans construction d'un mur nouveau.

Diagnostic sur place avant devis

Un mur ou une extension à chiffrer dans le pays de Lorient ? Demandez un diagnostic.

Une visite du chantier, un chiffrage ligne par ligne, un déroulé de travaux clair avant de vous engager.
